Corredor Vial Las Residentas: continúan con trabajos clave y siguen los desvíos temporales en la zona

Las obras de ampliación y mejoramiento de la ruta General Aquino continúan registrando avances significativos, con intervenciones concentradas en puntos estratégicos del proyecto. En esta etapa, los trabajos se enfocan en la cimentación del futuro viaducto, el fortalecimiento del sistema de drenaje y la ejecución de hitos estructurales en el puente Abay.

Actualmente, ya inició la perforación de los primeros pilotes, también el replanteo topográfico así como el despeje y la limpieza necesarios para liberar el área de implantación de la obra y permitir el desarrollo seguro de las tareas previstas.

Plan de desvíos vigente

La circulación temporal sobre la avenida Elizardo Aquino, en el tramo comprendido entre las calles General Bernardino Caballero y San Miguel, se encuentra prevista hasta este viernes 19. No obstante, debido a las condiciones climáticas registradas en los últimos días, que afectaron el ritmo de ejecución, este esquema podría extenderse hasta la finalización de las labores programadas en ese sector.

Mientras tanto, el tránsito en ambos sentidos permanece habilitado mediante un recorrido guiado, diseñado para garantizar la seguridad vial. Este esquema contempla una zona de advertencia inicial, un desplazamiento progresivo hacia la banquina en el sentido Luque–Asunción y, finalmente, el retorno ordenado al carril habitual una vez superado el tramo intervenido.

Frente vial y drenaje en zona Fuerza Aérea

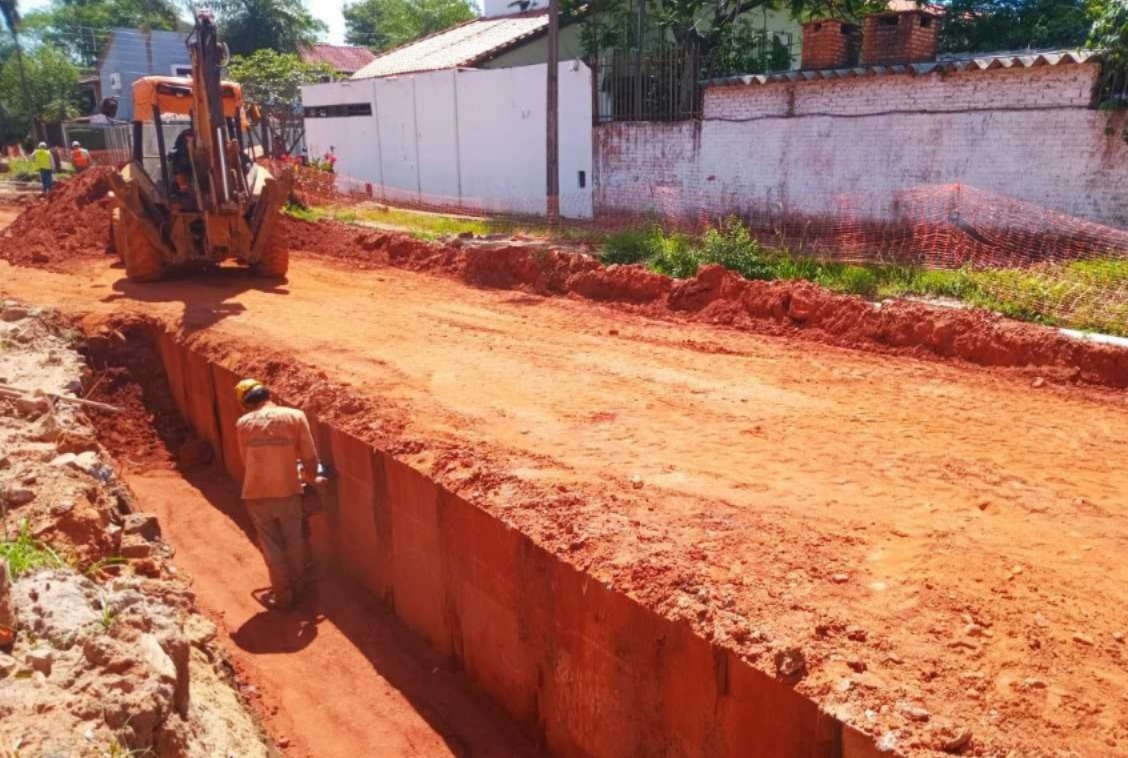

En el sector correspondiente a la Fuerza Aérea, las tareas se concentran en la habilitación del frente de trabajo con miras a la futura pavimentación. Para ello, se ejecutan labores de desbroce, limpieza y excavación no clasificada, que permiten liberar y acondicionar la franja vial.

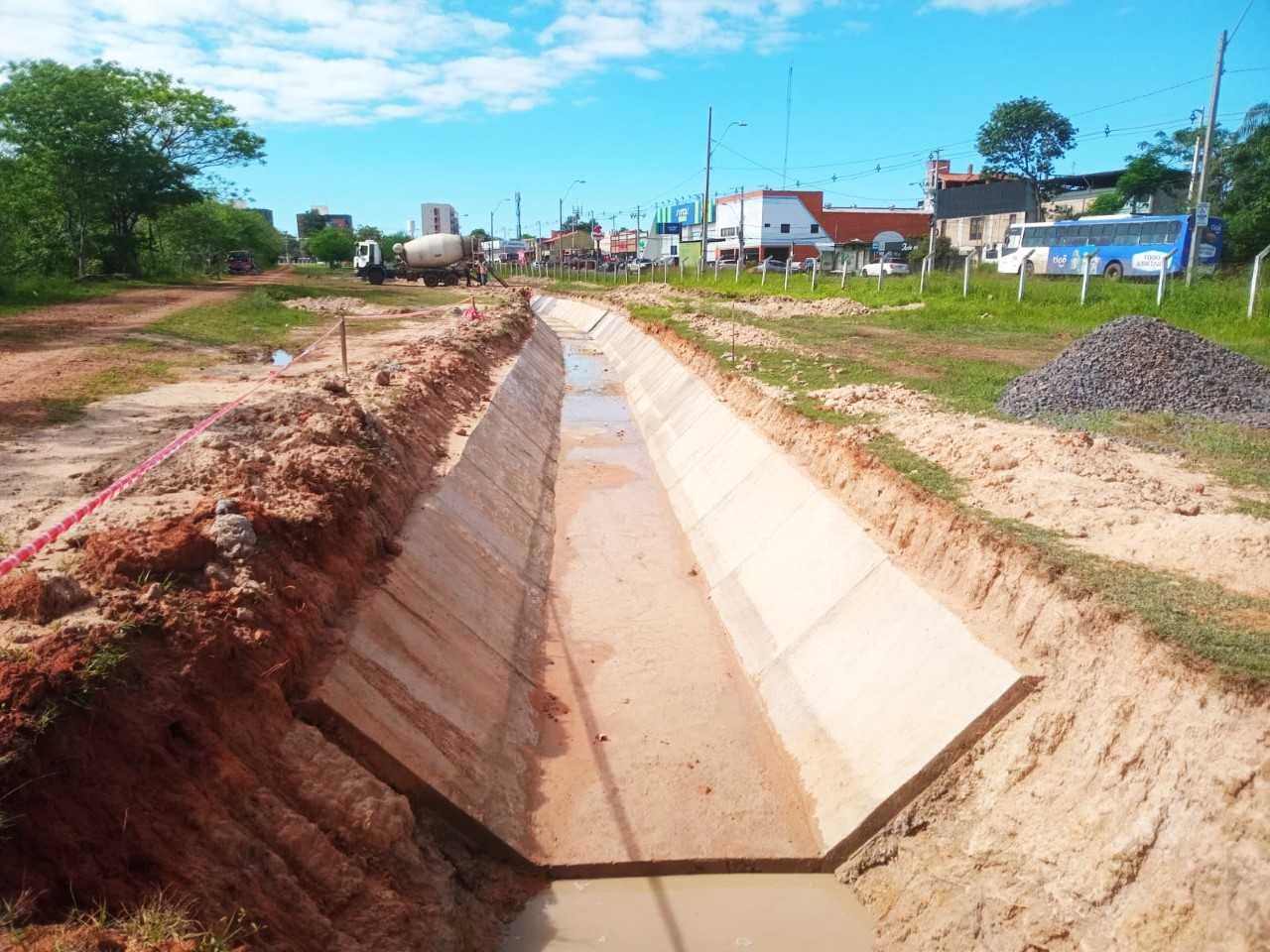

Asimismo, se prepara la base de asiento para dar inicio a la ejecución de la subrasante mejorada, a la que seguirán las capas de subbase granular, base granular y, finalmente, la pavimentación. De manera paralela, continúa la colocación de alcantarillas celulares simples sobre el costado derecho de la ruta Elizardo Aquino, así como la ejecución de cunetas revestidas para optimizar el drenaje pluvial.

Puente Abay y obras en Ytororó

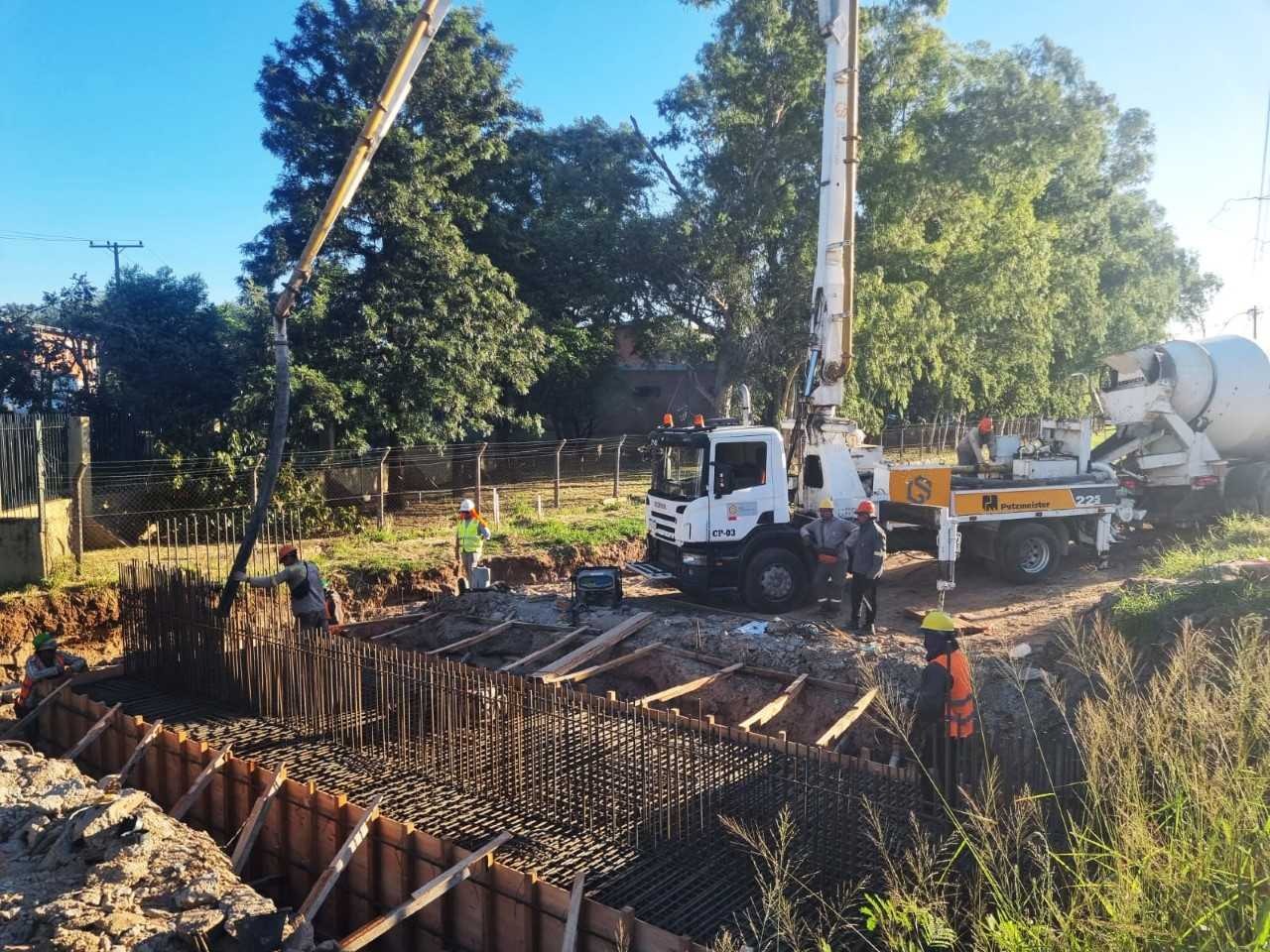

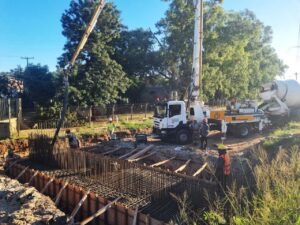

Con relación a las estructuras de hormigón, los trabajos presentan un alto grado de avance. En el puente Abay, ya concluyeron las fundaciones del lado derecho, completándose de esta forma la ejecución de los pilotes y cabezales correspondientes a ese sector. También, se avanzó con el cargamento de las pilas intermedias de la margen izquierda, que permitirán sostener la superestructura y habilitar la continuidad del viaducto.

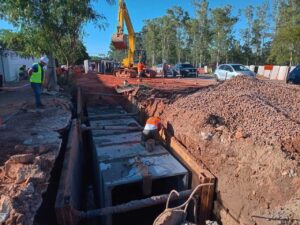

En la calle Ytororó, se finalizó la estructura de protección del caño cloacal, para resguardar las instalaciones sanitarias y evitar daños durante las obras. Paralelamente, se están instalando las últimas galerías celulares, que forman parte del sistema de drenaje pluvial y permitirán iniciar próximamente los trabajos viales, mejorando la evacuación de aguas y la durabilidad de la calzada.

 Fecha: 15 de diciembre de 2025
