Ruta Bioceánica se prepara para iniciar trabajos de pavimentación asfáltica en su Lote 3

En Mariscal Estigarribia, el Corredor Bioceánico, correspondiente al Lote 3 de la ruta PY15 entre Austria’i y el cruce Don Silvio, registra un avance del 28%. Este progreso marca el próximo inicio de la colocación de la carpeta asfáltica en este corredor estratégico para la integración regional.

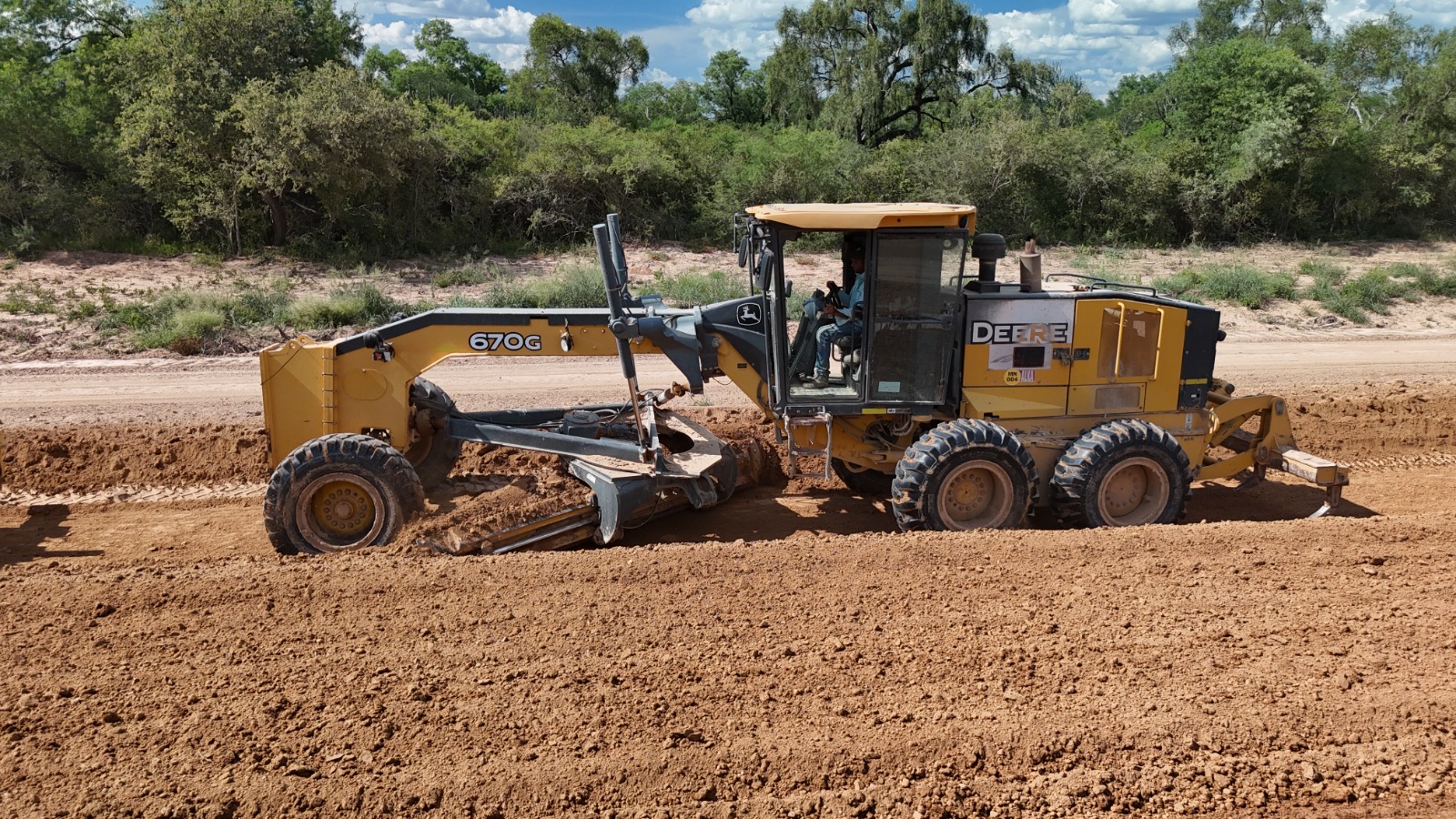

Los trabajos en ese sector están divididos en cuatro frentes donde ya culminó la limpieza de la franja de dominio en sus 55 kilómetros de extensión. Además, durante abril se alcanzó un 95% de avance en la conformación del terraplén en todo el tramo intervenido.

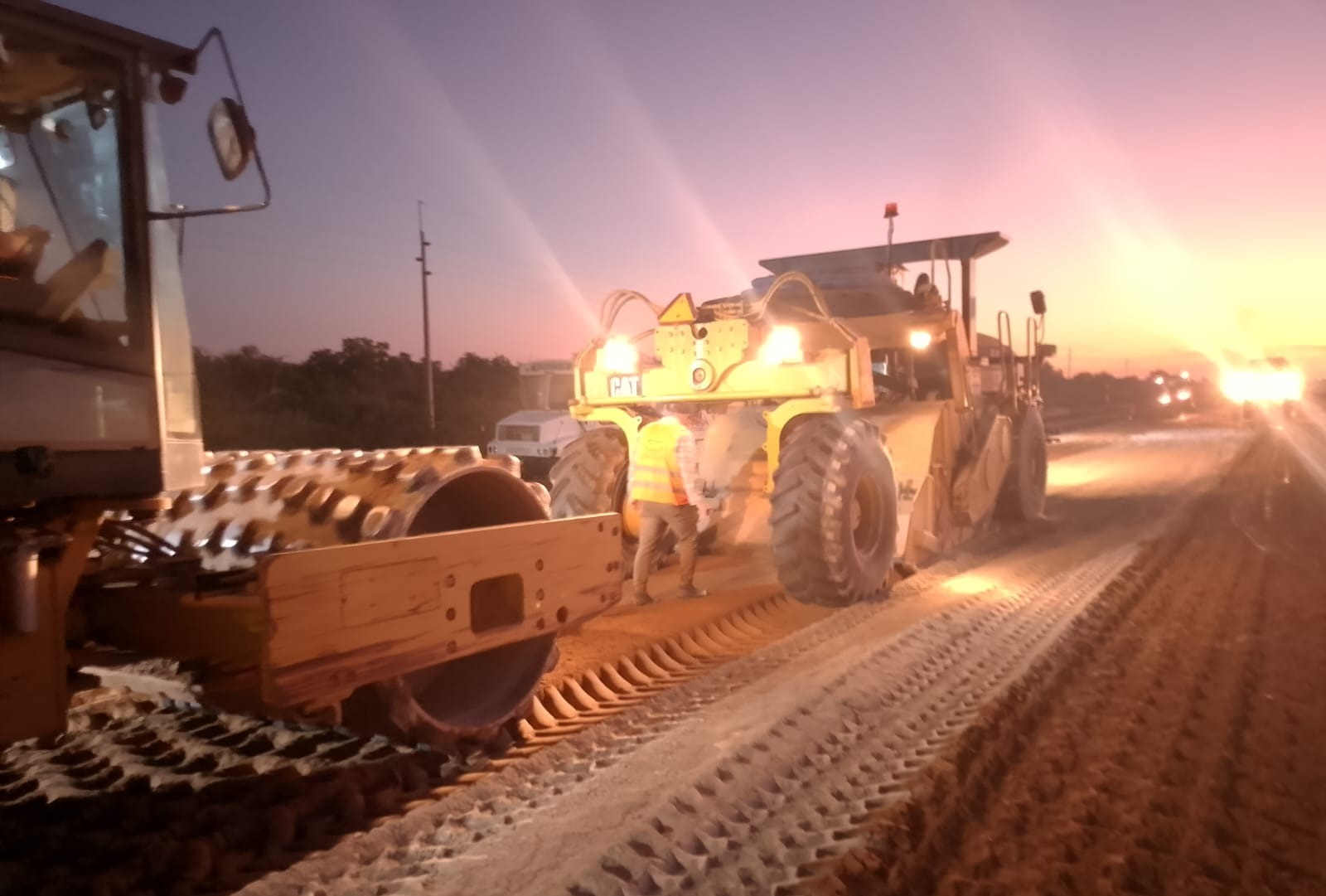

En cuanto al paquete estructural, se ejecutó el 72% de la subrasante mejorada con cal, 40 kilómetros de subbase de suelo cemento y 4 kilómetros de base granular. Estos hitos técnicos son fundamentales para fortalecer la estructura de la futura ruta antes de la fase final de pavimentación.

La infraestructura incluye alcantarillas y pasos de fauna entre los kilómetros 215 y 254, componente que presenta un avance del 85%. Estas mejoras garantizan la conectividad biológica y el tránsito seguro de las especies que habitan esta región del Chaco paraguayo.

El Lote 3 emplea actualmente a 180 personas, entre mano de obra directa y subcontratistas, de las cuales el 8% proviene de comunidades locales e indígenas. Este enfoque busca impulsar el desarrollo económico regional mediante un compromiso con la inclusión laboral.

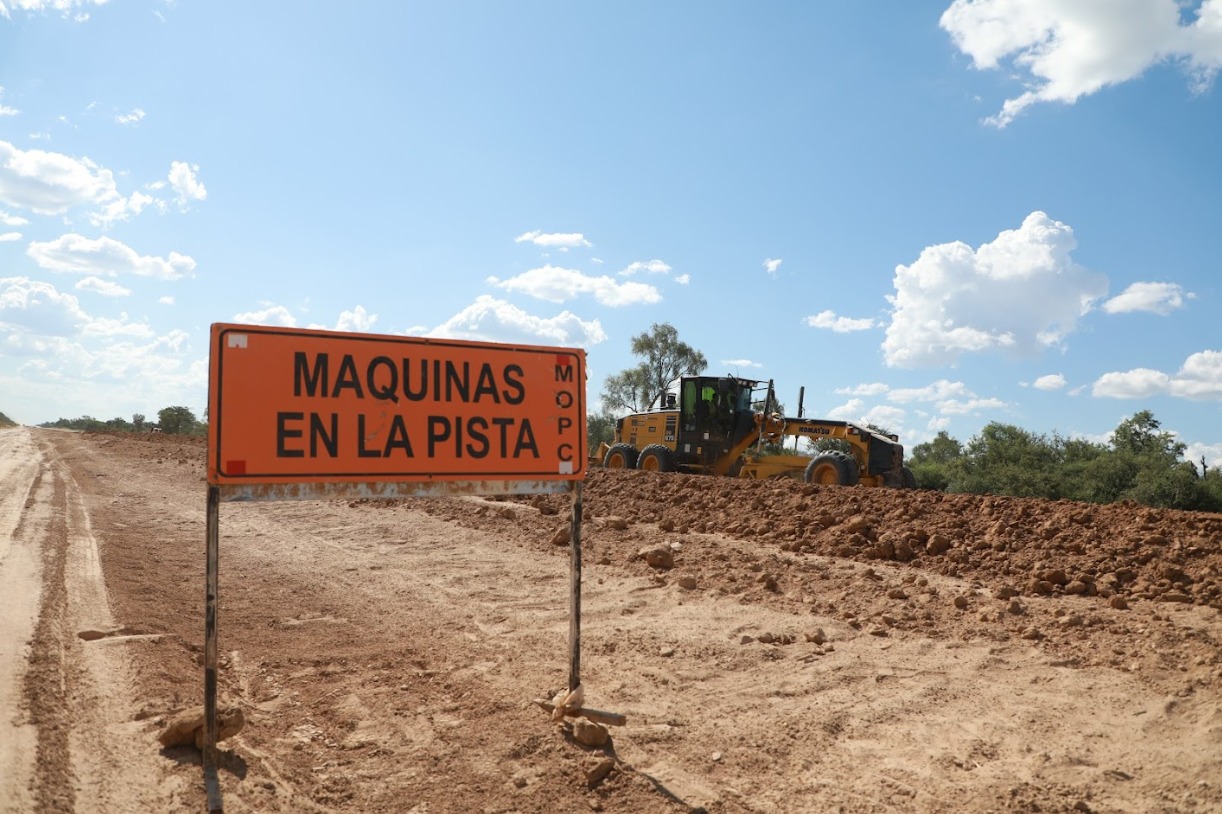

Ante las recientes lluvias, la empresa CDD Construcciones S.A., responsable de este lote, restringió temporalmente el tránsito pesado para resguardar la base de la ruta y la seguridad de los usuarios, además de mantener tareas constantes de mantenimiento en los caminos de servicio.

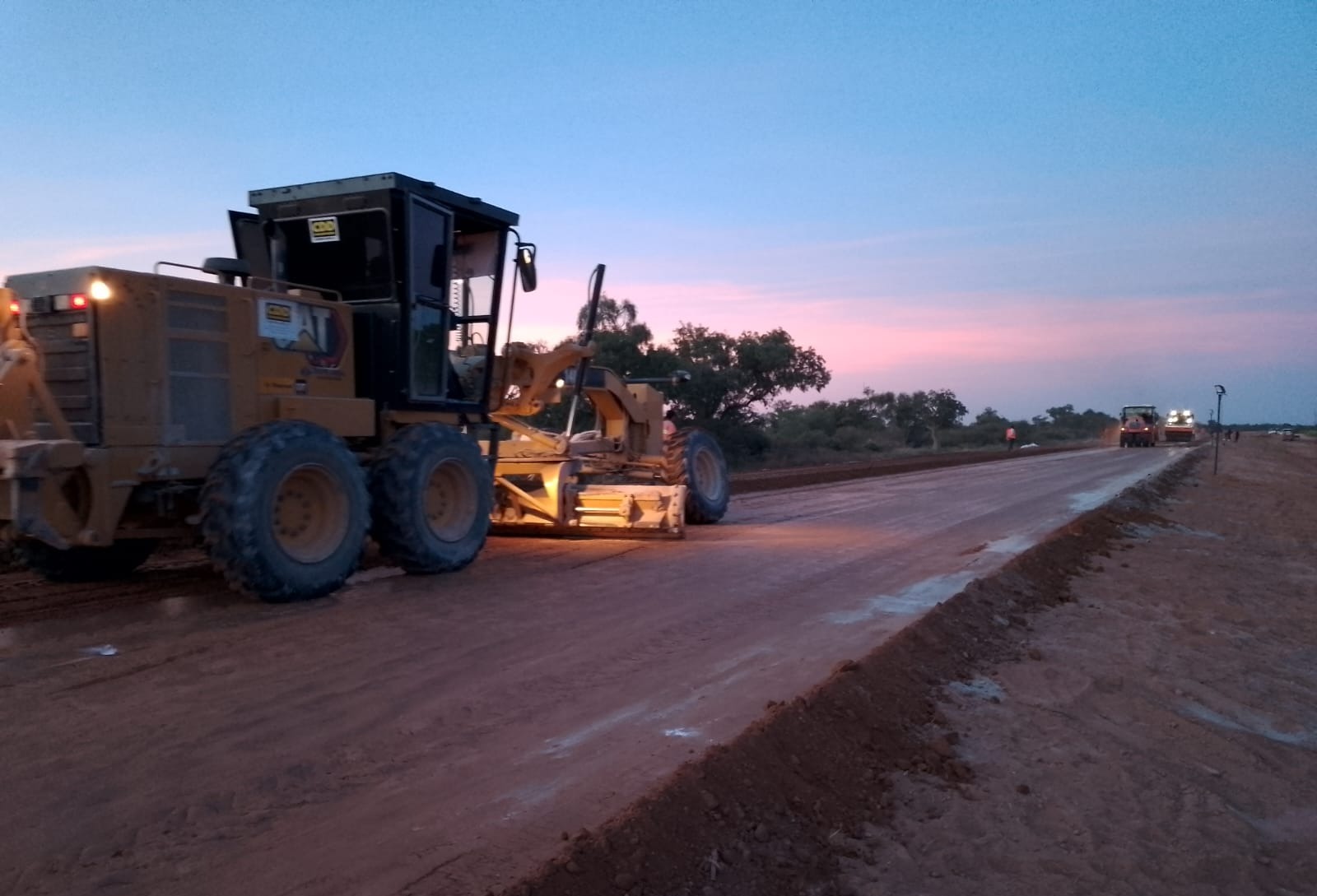

El objetivo para el próximo periodo es iniciar la colocación del concreto asfáltico, conforme a los hitos establecidos en el cronograma de obra. Este avance permitirá consolidar la ejecución del proyecto y fortalecer la infraestructura vial necesaria para el tránsito internacional.

Una ruta clave para la integración regional

La pavimentación de la ruta PY15 contempla la pavimentación de 224 kilómetros entre Mariscal Estigarribia y Pozo Hondo. La iniciativa, dividida en cuatro lotes, busca optimizar la conectividad del Chaco paraguayo y facilitar el comercio internacional mediante la reducción de costos logísticos entre los océanos Atlántico y Pacífico.

 Fecha: 4 de mayo de 2026
